خدماتي برو — دليل المستخدم الإصدار 1.4.4 · بناء المساعدة 2026-10-02

القسم 06 — الحركات المالية علينا ولنا

نظرة عامة على الشاشة وتبويباتها الثمانية

شاشة «الحركات المالية والمطابقة»: تتبّع الديون والمقبوضات الفردية وتحريرها بحراس محاسبية، وتوثيق مصاريف الشركة والتحكم بخصومات السيرفرات والتراخيص، وطباعة السندات الرسمية — ومع الإصدار 1.4.0 اتسعت الشاشة لتغطي الصورة المالية الكاملة للعمل. صار شريط التبويبات ثمانية تبويبات: «ديون العملاء (مستحقات لنا)»، «سجل المقبوضات (Cash In)»، «مصاريف الشركة علينا»، «سجل المدفوعات (Cash Out)»، «الخزينة (الصندوق والمسحوبات)»، «المرتجعات (إرجاع للعملاء)»، «الشركاء وتوزيع الأرباح»، و«كشف الحساب والتسويات» — مع فلتر دائم «كل العملات» يصفّي الجداول. زر «توليد فواتير التجديد الدورية» في تبويب الديون يفحص الاشتراكات المتجددة ويولّد فواتير دورتها القادمة بنقرة واحدة. كل المبالغ في التبويبات الجديدة تُعرض بالمكافئ السوري المجمّد لحظة كل عملية.

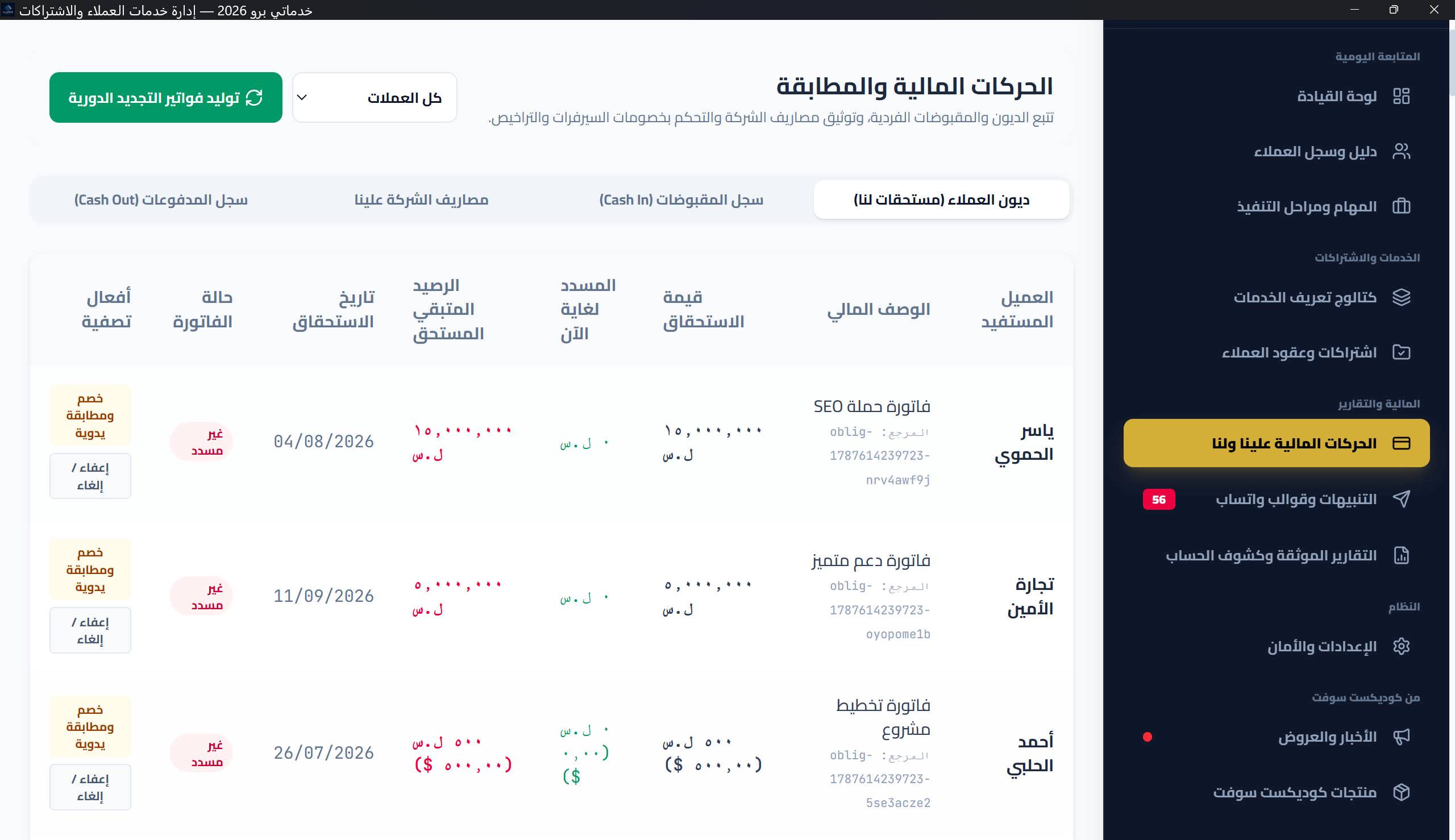

شاشة الحركات المالية بشريط تبويباتها الثمانية الجديدة وفلتر العملات
الصورة 06: شاشة الحركات المالية بشريط تبويباتها الثمانية الجديدة وفلتر العملات 📌 دليل الشرح على الصورة: أرقام 1-8 على التبويبات الثمانية، سهم على فلتر «كل العملات»، مربع نص على التبويبات الأربعة الجديدة

تبويب ديون العملاء والمستحقات

جدول ديون العملاء يعرض: العميل المستفيد، الوصف المالي مع مرجع العملية، قيمة الاستحقاق، المسدد لغاية الآن، الرصيد المتبقي المستحق، تاريخ الاستحقاق، وحالة الفاتورة بشارات واضحة: «مسدد بالكامل» خضراء، «مسدد جزئياً» برتقالية، «معفى / ملغي» رمادية مشطوبة، و«غير مسدد» حمراء. أزرار كل صف: طباعة الفاتورة، تعديل، خصم ومطابقة يدوية، وإعفاء / إلغاء.

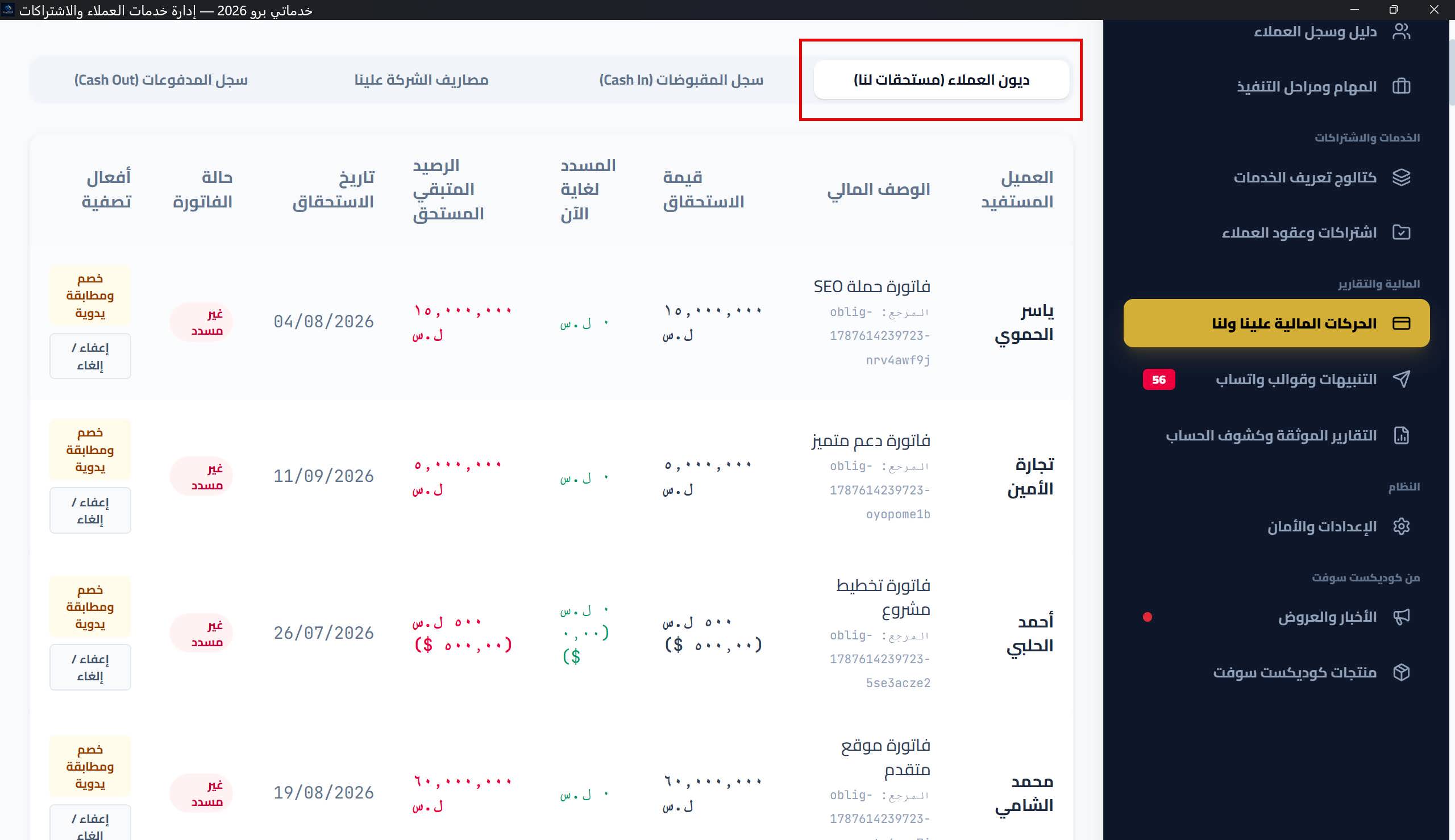

جدول ديون العملاء: الأعمدة وشارات الحالة، وأزرار الصف (الطابعة، القلم، الخصم، الإعفاء)
الصورة 06-1: جدول ديون العملاء: الأعمدة وشارات الحالة، وأزرار الصف (الطابعة، القلم، الخصم، الإعفاء) 📌 دليل الشرح على الصورة: مربع نص على كل شارة حالة، سهم على زر الطابعة، سهم على عمود «الرصيد المتبقي المستحق»

تحرير المستحقات: زر القلم على أي مستحق يفتح نافذة التحرير: الوصف، المبلغ، العملة، سعر الصرف، تاريخ الاستحقاق، والملاحظات. الحارس المحاسبي: المستحق الذي سُدد عليه أي جزء يُقفل مبلغه وعملته (المال المقبوض حقيقة لا تُكسر) — يمكنك تعديل الوصف والتاريخ والملاحظات، مع إشعار أصفر يشرح القفل بعبارة بسيطة. الإعفاء من المستحق يبقى متاحاً بقرار موثق (انظر أدناه).

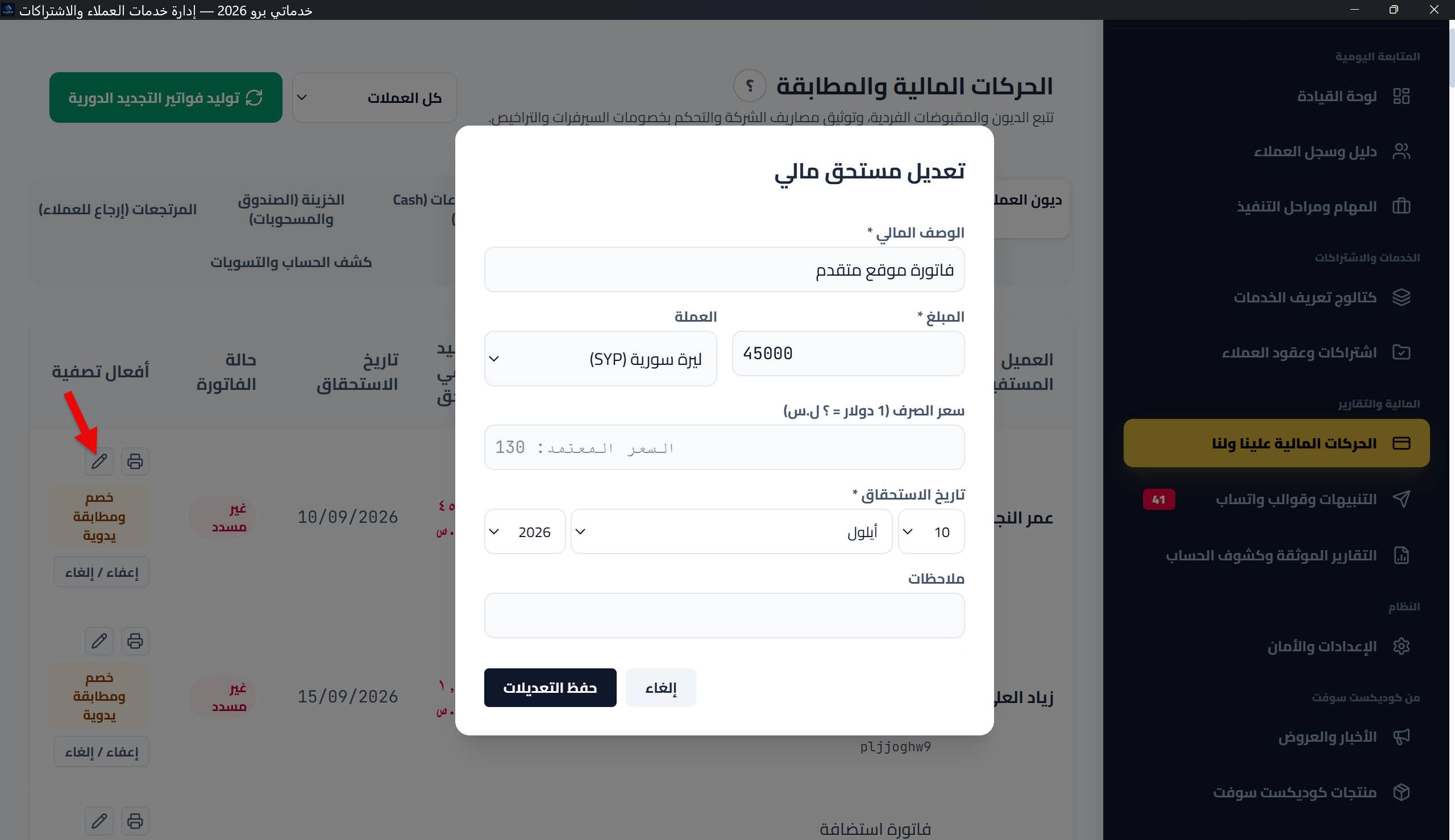

نافذة تحرير مستحق مالي: الحقول مع الإشعار الأصفر لقفل المبلغ والعملة على مستحق مسدد جزئياً
الصورة 06-5: نافذة تحرير مستحق مالي: الحقول مع الإشعار الأصفر لقفل المبلغ والعملة على مستحق مسدد جزئياً 📌 دليل الشرح على الصورة: سهم على زر القلم في جدول الديون، مربع أصفر على إشعار «سُدد جزء — المبلغ والعملة مقفلان»

زر «خصم ومطابقة يدوية» على أي مستحق له رصيد متبقٍ ينفّذ تسوية فورية: يبحث النظام في مقبوضات العميل نفسه بنفس العملة، ويستهلك أقدمها فالأقدم، ويخصم الأصغر بين الرصيد المتاح والمتبقي على المستحق محدثاً حالته — مع رسالة نجاح تُظهر المبلغ المخصوم. إن لم توجد أرصدة غير موزعة بالعملة نفسها، يرشدك النظام لتسجيل قبض جديد أولاً.

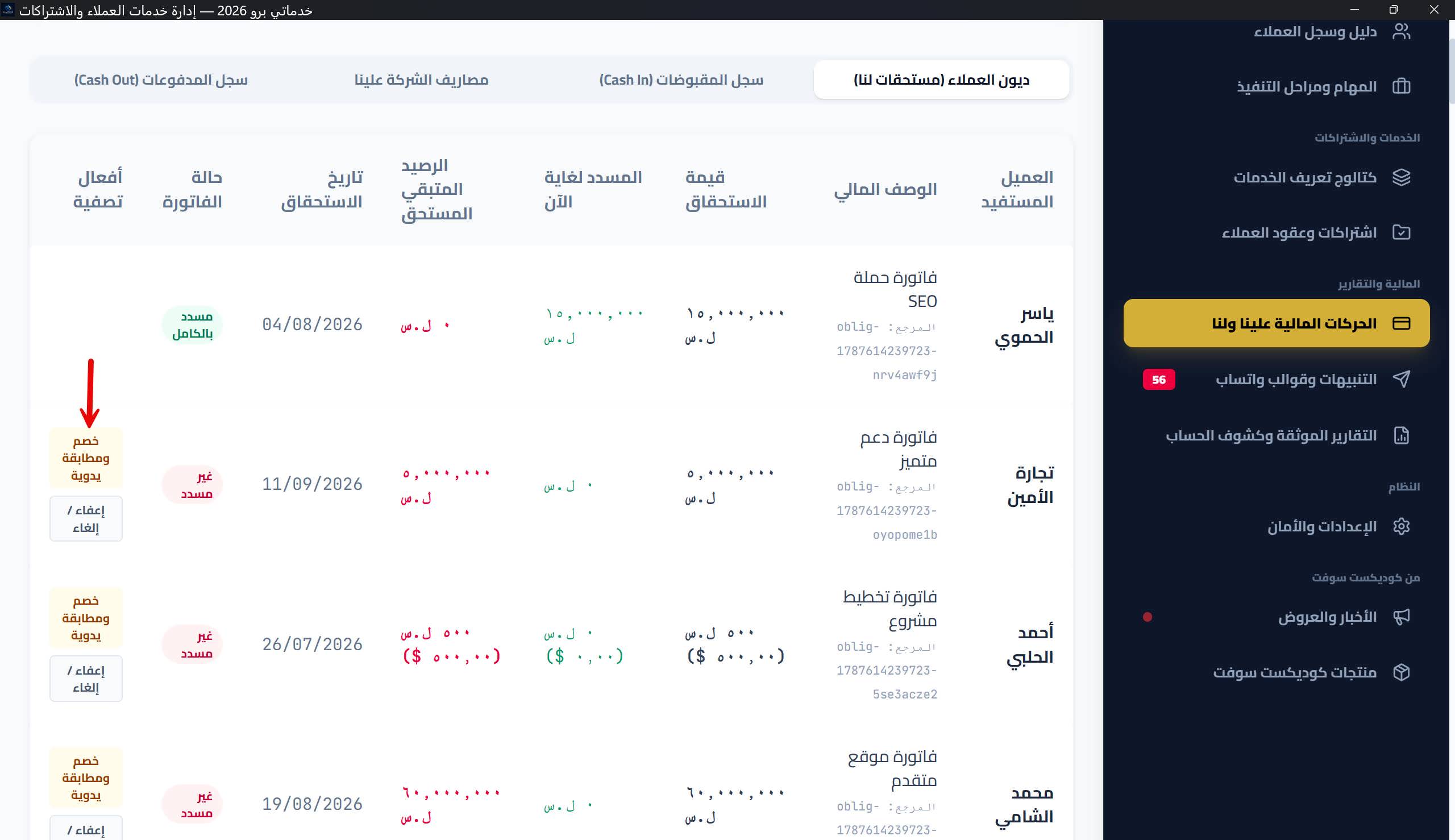

زر «خصم ومطابقة يدوية» على صف مستحق، ورسالة نجاح التسوية
الصورة 06-2: زر «خصم ومطابقة يدوية» على صف مستحق، ورسالة نجاح التسوية 📌 دليل الشرح على الصورة: سهم على الزر الكهرماني، مربع نص: «يستهلك أقدم مقبوض بنفس العملة»

زر «إعفاء / إلغاء» يعفي العميل من المستحق نهائياً بقرار موثق: تعرض النافذة ملخص العميل والوصف والرصيد المعفى، وتحذر أن الإعفاء نهائي ويُسبب في سجل العمليات للتدقيق ولا يؤثر على مقبوضات سابقة. كتابة سبب الإعفاء إلزامية (خمسة أحرف على الأقل)، والمستحق الذي عليه دفعات مسجلة لا يُعفى — عالج الدفعات بالتسوية أولاً.

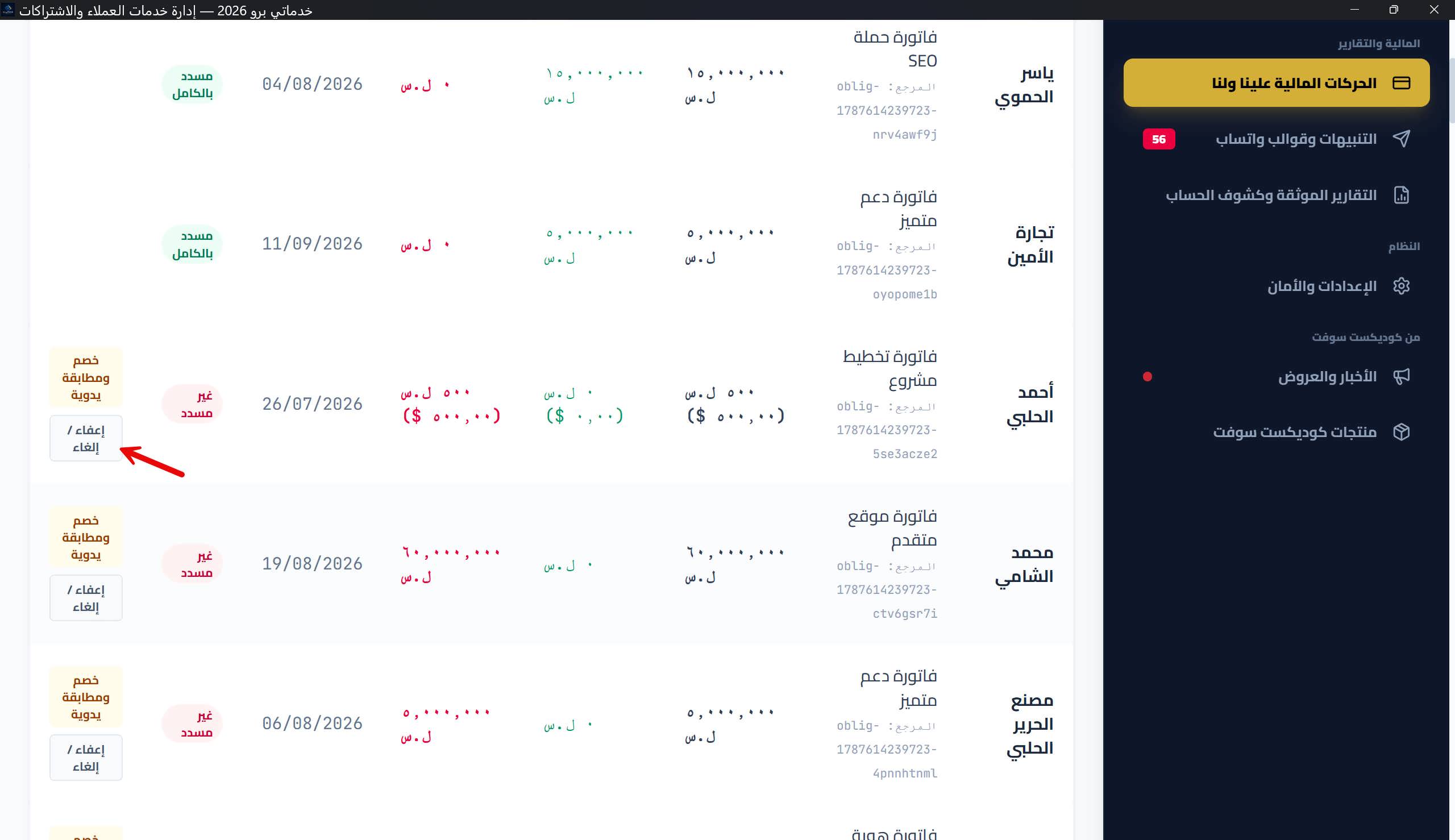

نافذة «إعفاء / إلغاء مستحق مالي»: بطاقة الملخص، التحذير، وحقل السبب الموثق
الصورة 06-3: نافذة «إعفاء / إلغاء مستحق مالي»: بطاقة الملخص، التحذير، وحقل السبب الموثق 📌 دليل الشرح على الصورة: مربع أحمر على حقل السبب الإلزامي، سهم على «تأكيد الإعفاء النهائي»

تبويب سجل المقبوضات (Cash In) والتسويات

تحرير وحذف الدفعات المقبوضة: في سجل المقبوضات زر القلم يفتح نافذة التحرير: تاريخ القبض، المبلغ، سعر الصرف، طريقة الاستلام، المرجع والملاحظات. الحراس: الدفعة الموزعة على مستحقات يُقفل مبلغها حفاظاً على اتساق التسويات، وحذفها مرفوض برسالة ترشدك لفتح نافذة «التسويات» وفك التوزيع أولاً. الدفعة غير الموزعة تُحرر وتُحذف بحرية، والحذف بتأكيد من خطوتين.

نافذة تحرير دفعة مقبوضة: التاريخ والمبلغ والطريقة والمرجع والملاحظات

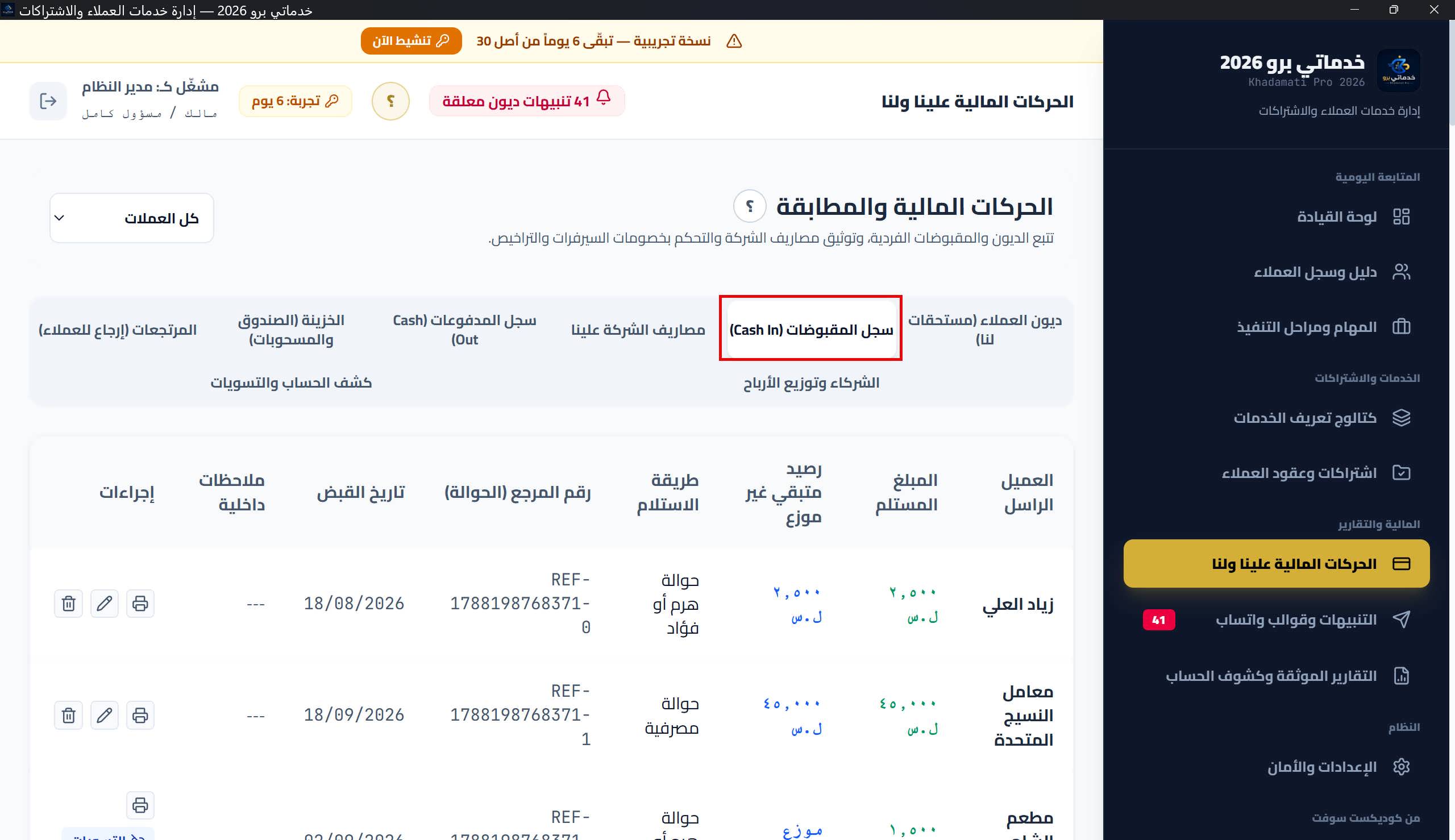

الصورة 06-6: نافذة تحرير دفعة مقبوضة: التاريخ والمبلغ والطريقة والمرجع والملاحظات 📌 دليل الشرح على الصورة: سهم على زر القلم في سجل المقبوضات، مربع نص: «الدفعة الموزعة يُقفل مبلغها»

نافذة «التسويات» وفك التوزيع: زر «التسويات» الأزرق يظهر على كل دفعة موزعة، ويفتح نافذة تعرض ملخص الدفعة (العميل، المبلغ، التاريخ، والرصيد غير الموزع) وتحتها بطاقة لكل تسوية: المستحق المرتبط، تاريخ التسوية، والمبلغ المخصص. زر «فك التوزيع» الوردي على أي تسوية يفتح تأكيداً من خطوتين يلخص المستحق والمبلغ والتاريخ ويحذر أن الربط سيُحذف نهائياً: يعود المبلغ رصيداً معلقاً على الدفعة المقبوضة، وتُعاد حالة المستحق تلقائياً حسب المتبقي من التسويات (قد يعود «غير مسدد» إن كانت تلك آخر تسوية عليه). العملية موثقة في سجل العمليات.

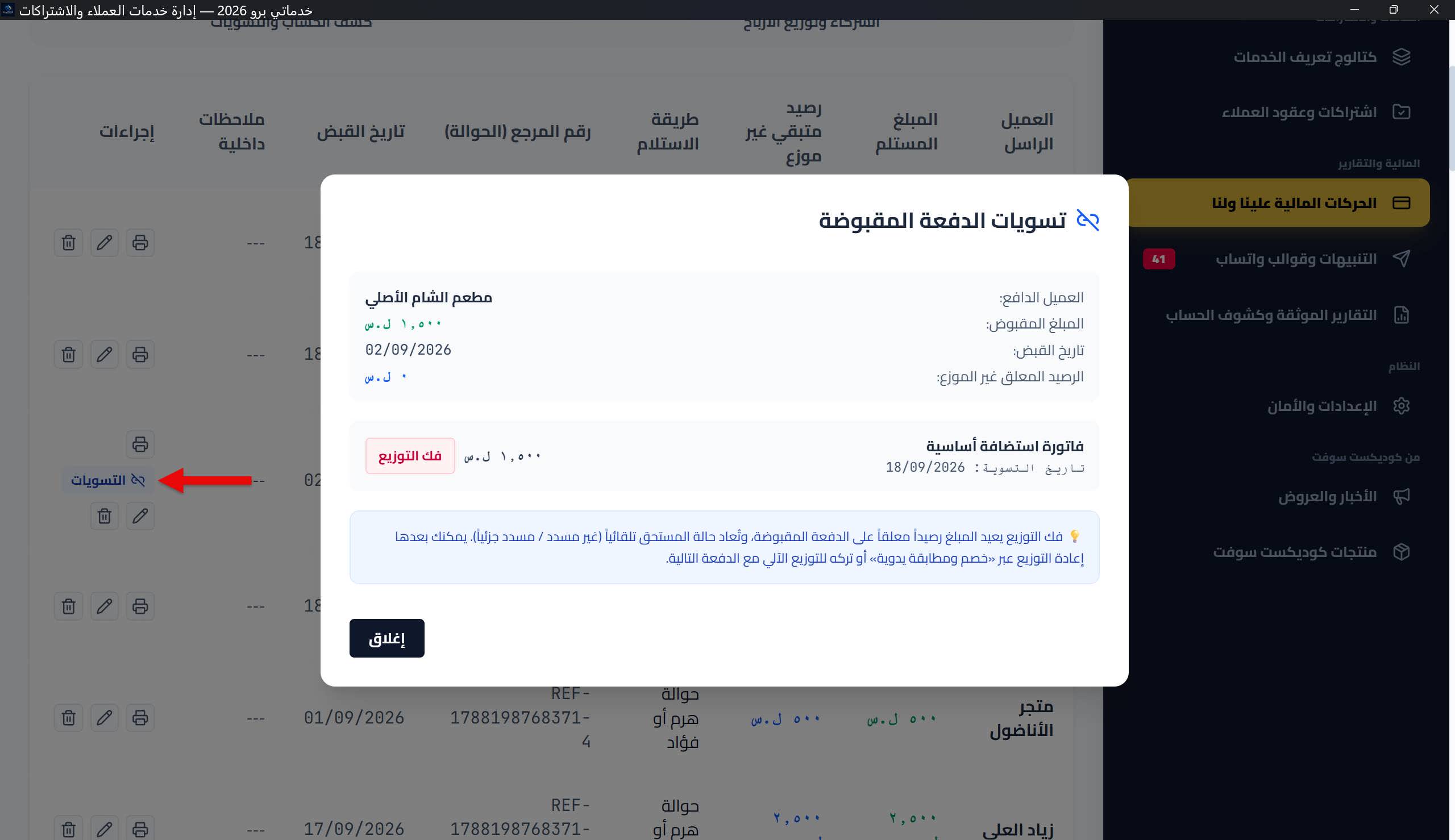

نافذة «التسويات»: ملخص الدفعة المقبوضة وبطاقات التسويات (المستحق، التاريخ، المبلغ) مع زر «فك التوزيع» الوردي
الصورة 06-7: نافذة «التسويات»: ملخص الدفعة المقبوضة وبطاقات التسويات (المستحق، التاريخ، المبلغ) مع زر «فك التوزيع» الوردي 📌 دليل الشرح على الصورة: سهم على زر «التسويات» الأزرق في الجدول، سهم على «فك التوزيع»، مربع نص على الرصيد غير الموزع

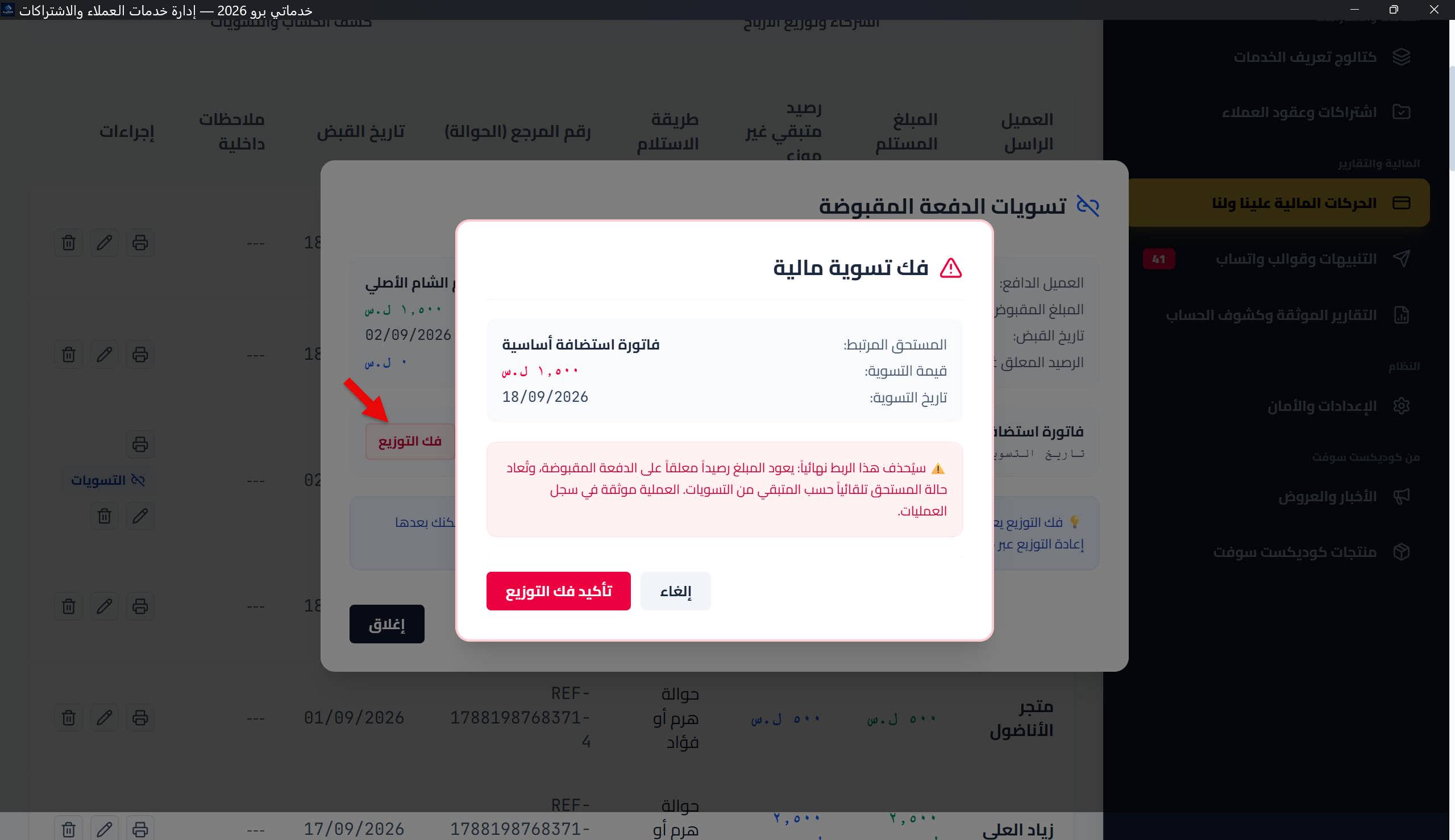

نافذة تأكيد فك التوزيع (خطوتان): ملخص المستحق والمبلغ والتاريخ والتحذير الوردي
الصورة 06-8: نافذة تأكيد فك التوزيع (خطوتان): ملخص المستحق والمبلغ والتاريخ والتحذير الوردي 📌 دليل الشرح على الصورة: مربع أحمر على التحذير «يعود المبلغ رصيداً معلقاً وتُعاد حالة المستحق آلياً»، سهم على «تأكيد فك التوزيع»

طباعة المستندات الرسمية من هذه الشاشة: زر الطابعة على أي مستحق يفتح معاينة «فاتورة مستحق مالي» (بيانات العميل المفوتر، جدول الفاتورة بالتواريخ والقيمة، ملخص السداد الثلاثي: الإجمالي/المسدد/المتبقي، حالة الفاتورة، وتفصيل الدفعات المسددة عليها إن وجدت)، وزر الطابعة على أي دفعة مقبوضة يفتح معاينة «سند قبض رسمي» (صلب السند القانوني: استلمنا من... مبلغاً وقدره... وذلك عن، تفاصيل القبض، وجدول توزيع السند على المستحقات مع الرصيد غير الموزع). كلاهما بترويسة جهتك الموحدة وشارة «رسمي» ورقم المستند وتاريخ الاستخراج وخانتَي توقيع، وزر «طباعة المستند» يطبع المعاينة وحدها.

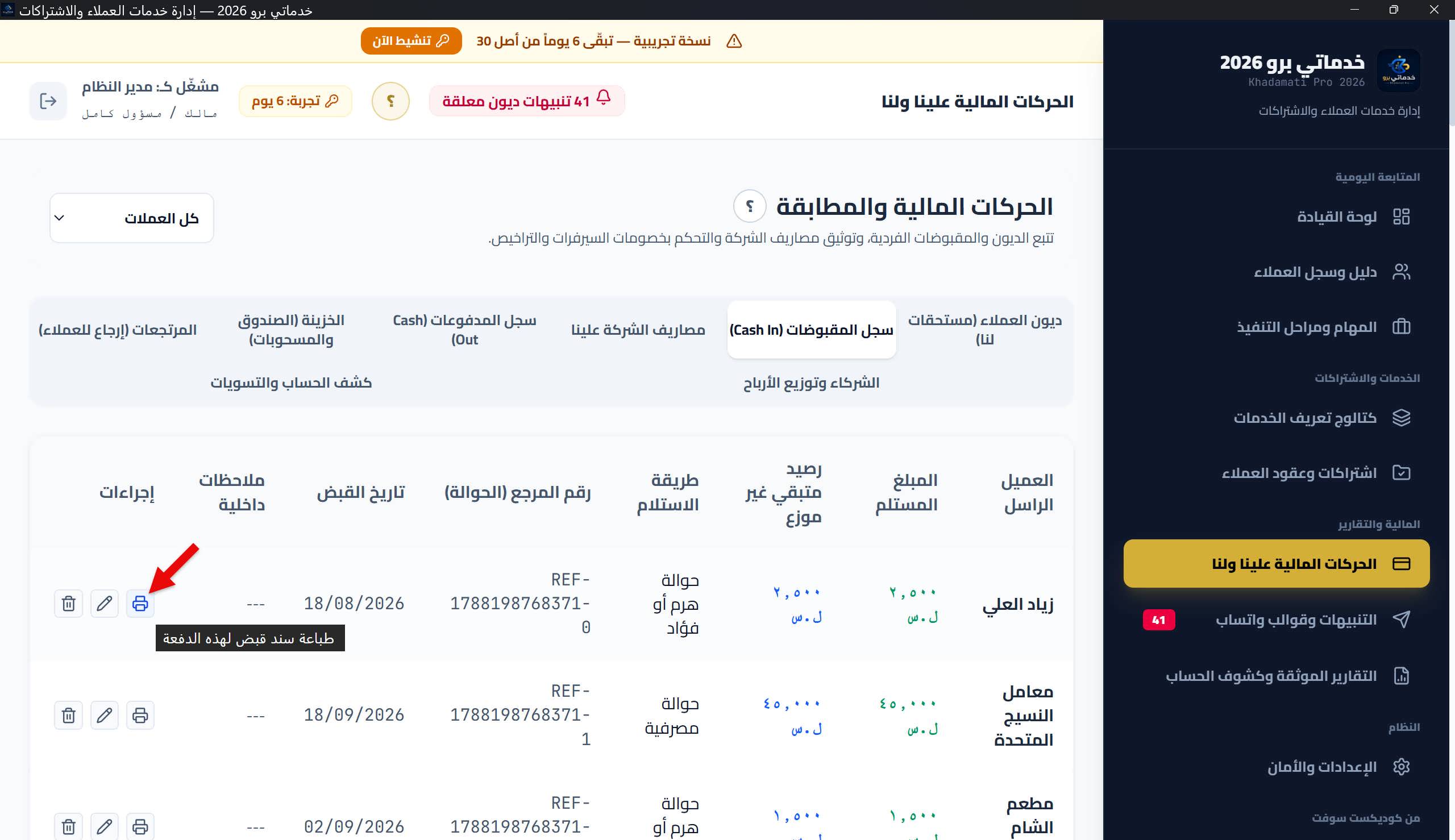

معاينة طباعة «سند قبض رسمي»: الترويسة والشارة، صلب السند، تفاصيل القبض، وجدول التوزيع على المستحقات، والتواقيع
الصورة 06-9: معاينة طباعة «سند قبض رسمي»: الترويسة والشارة، صلب السند، تفاصيل القبض، وجدول التوزيع على المستحقات، والتواقيع 📌 دليل الشرح على الصورة: سهم على زر الطابعة في سجل المقبوضات، مربع أصفر على شارة «رسمي»، سهم على «طباعة المستند»
معاينة طباعة «فاتورة مستحق مالي»: بيانات العميل المفوتر، جدول الفاتورة، ملخص السداد الثلاثي، وحالة الفاتورة

الصورة 06-10: معاينة طباعة «فاتورة مستحق مالي»: بيانات العميل المفوتر، جدول الفاتورة، ملخص السداد الثلاثي، وحالة الفاتورة 📌 دليل الشرح على الصورة: سهم على زر الطابعة في جدول الديون، مربع أصفر على مثلث السداد: الإجمالي/المسدد/المتبقي

تبويب مصاريف الشركة وسجل المدفوعات (Cash Out)

تبويب مصاريف الشركة يدير ذممكم: زر «تسجيل التزام مالي علينا» يفتح نموذج «تسجيل فاتورة/مصروف مستحق علينا»: وصف البند (إجباري)، تصنيف المصاريف (سيرفرات وحجز نطاقات وأدوات كلاود/رواتب ومستحقات المطورين/ميزانية تسويقية وحملات/مصاريف إدارية ونثريات)، القيمة المالية مع معاينة «يعادل حاليا» الفورية، العملة، سعر الصرف الحالي لغير الدولار، وآخر تاريخ دفع مستوجب. عند الاستحقاق يفتح زر «دفع وتسديد الحساب» نموذج «تسجيل عملية سحب وتسديد»: المبلغ الفعلي (يُعبأ بالمتبقي تلقائياً)، سعر الصرف عند الدفع لغير الدولار، طريقة السحب (حوالة بنكية أو بطاقة فيزا/نقداً من الصندوق/حوالة هرم أو فؤاد)، المرجع المصرفي، والملاحظات — وتكتمل حالة الالتزام أو تصير مسددة جزئياً تلقائياً.

نافذة «تسجيل فاتورة/مصروف مستحق علينا»: الوصف، التصنيف، القيمة، العملة، سعر الصرف، وتاريخ الاستحقاق
الصورة 06-4: نافذة «تسجيل فاتورة/مصروف مستحق علينا»: الوصف، التصنيف، القيمة، العملة، سعر الصرف، وتاريخ الاستحقاق 📌 دليل الشرح على الصورة: سهم على قائمة التصنيفات، مربع أصفر على معاينة «يعادل حاليا»

تحرير وحذف التزامات الشركة والدفعات المصروفة: الالتزام قابل للتحرير (الوصف، التصنيف، القيمة، التاريخ) بشرط ألا تنخفض قيمته عن مجموع ما سُدد عليه فعلاً، وحذفه مرفوض ما دام عليه دفعات مسجلة. الدفعة المصروفة قابلة للتحرير (المبلغ، التاريخ، الطريقة، المرجع) والحذف بتأكيد من خطوتين — وبعد أي تعديل أو حذف يُعيد النظام احتساب حالة الالتزام المرتبط آلياً (مدفوع/مدفوع جزئياً/معلق) حسب مجموع ما تبقى عليه.

سجل المقبوضات (Cash In) يعرض كل دفعة قبضتها: العميل الراسل، المبلغ المستلم، رصيد متبقي غير موزع (أو «موزع بالكامل»)، طريقة الاستلام، رقم المرجع، التاريخ والملاحظات — والقبض نفسه يتم من ملف العميل كما في قسم دليل وسجل العملاء 02. وسجل المدفوعات (Cash Out) يوثق كل خصم فعلي: رقم الحركة، البند المسحوب عليه، القيمة، طريقة التحويل، المرجع/الوجهة، التاريخ والملاحظات.

تبويب الخزينة (الصندوق والمسحوبات) — جديد 1.4.0

هذا التبويب هو الصورة الجامعة «كم تجمّع في الصندوق وأين صار». في أعلاه صف بطاقات ملخص — كلها بالمكافئ السوري المجمّد: «نقدية الصندوق المتاحة» (وتحتها المعادلة الحرفية: المقبوضات − المدفوعات الصادرة − المسحوبات − المرتجعات النقدية)، ثم «المقبوضات من العملاء»، «المدفوعات الصادرة»، «المسحوبات (مالك/شركاء)»، «ذمم قائمة على العملاء»، و«التزامات قائمة للموردين». وتحته «سجل المسحوبات من الخزينة» مع بيان إجمالي «مسحوبات صاحب العمل» على حدة.

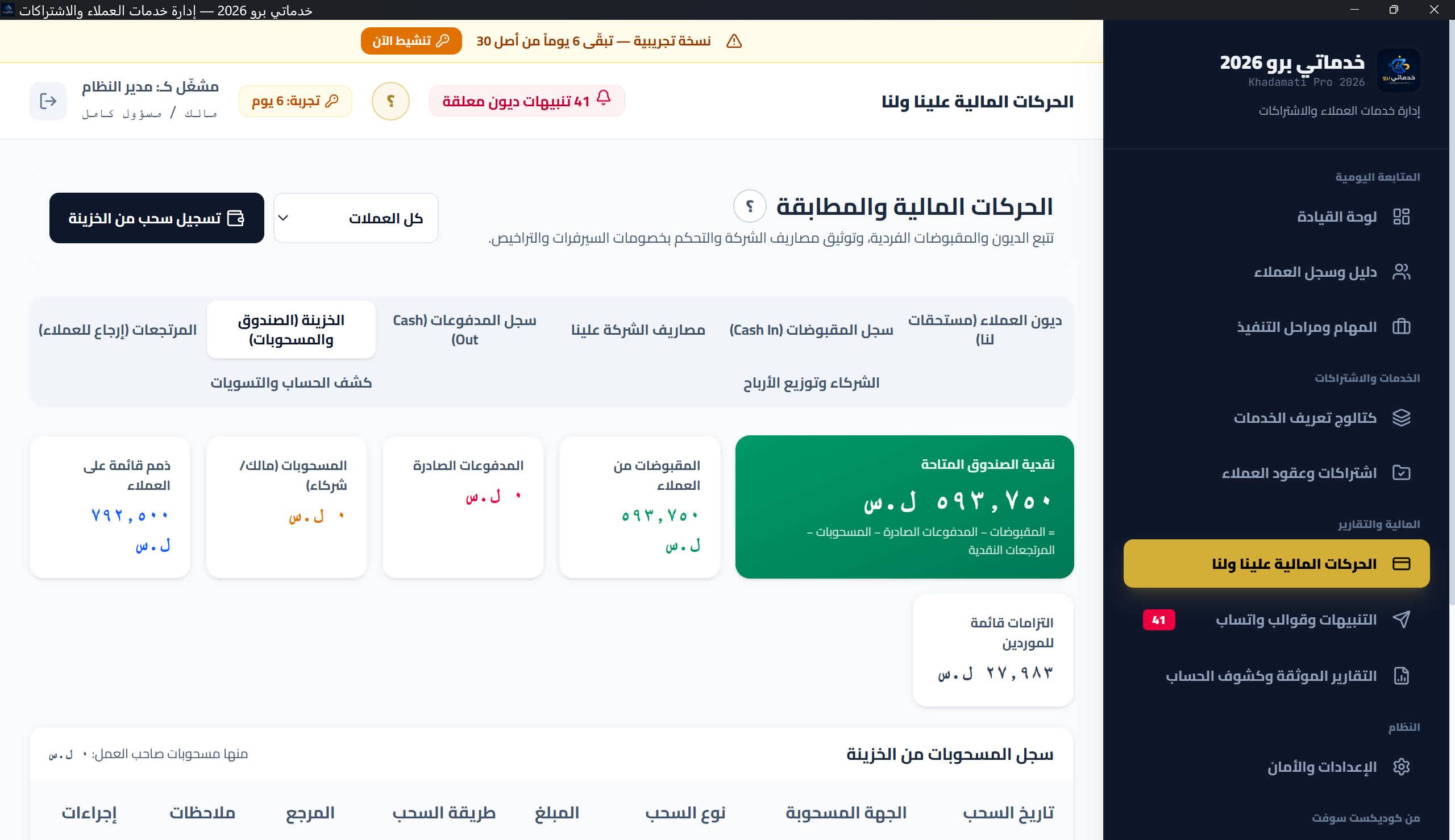

تبويب «الخزينة (الصندوق والمسحوبات)»: صف بطاقات ملخص الصندوق (نقدية متاحة بمعادلتها، مقبوضات، مدفوعات، مسحوبات، ذمم، التزامات) وجدول سجل المسحوبات
الصورة 06-11: تبويب «الخزينة (الصندوق والمسحوبات)»: صف بطاقات ملخص الصندوق (نقدية متاحة بمعادلتها، مقبوضات، مدفوعات، مسحوبات، ذمم، التزامات) وجدول سجل المسحوبات 📌 دليل الشرح على الصورة: مربع أصفر على بطاقة «نقدية الصندوق المتاحة» ومعادلتها، أرقام 1-6 على بطاقات الملخص، سهم على زر «تسجيل سحب من الخزينة»

جدول المسحوبات يعرض: تاريخ السحب، الجهة المسحوبة (الاسم)، نوع السحب، المبلغ (بالعملة الأصلية والمكافئ السوري)، طريقة السحب، المرجع، ملاحظات، وإجراءات (تعديل/حذف). زر «تسجيل سحب من الخزينة» يفتح نافذة تُدخل فيها الجهة المسحوبة، ونوع السحب من ثلاثة: «مسحوبات صاحب العمل»، «حصة أرباح شريك»، أو «سداد قرض/إيداع المالك»، ثم المبلغ والعملة وسعر الصرف لغير الدولار، وطريقة السحب، والمرجع، والتاريخ، والملاحظات. أي سحب يُنقص نقدية الصندوق المتاحة فوراً في الملخص أعلاه، وحذفه أو تعديله يعيد احتساب النقدية آلياً — فتبقى الخزينة مرآة حقيقية للصندوق.

نافذة «تسجيل سحب من الخزينة»: الجهة المسحوبة، قائمة نوع السحب (مسحوبات صاحب العمل/حصة أرباح شريك/سداد قرض)، المبلغ والعملة وسعر الصرف، طريقة السحب، المرجع، التاريخ، والملاحظات

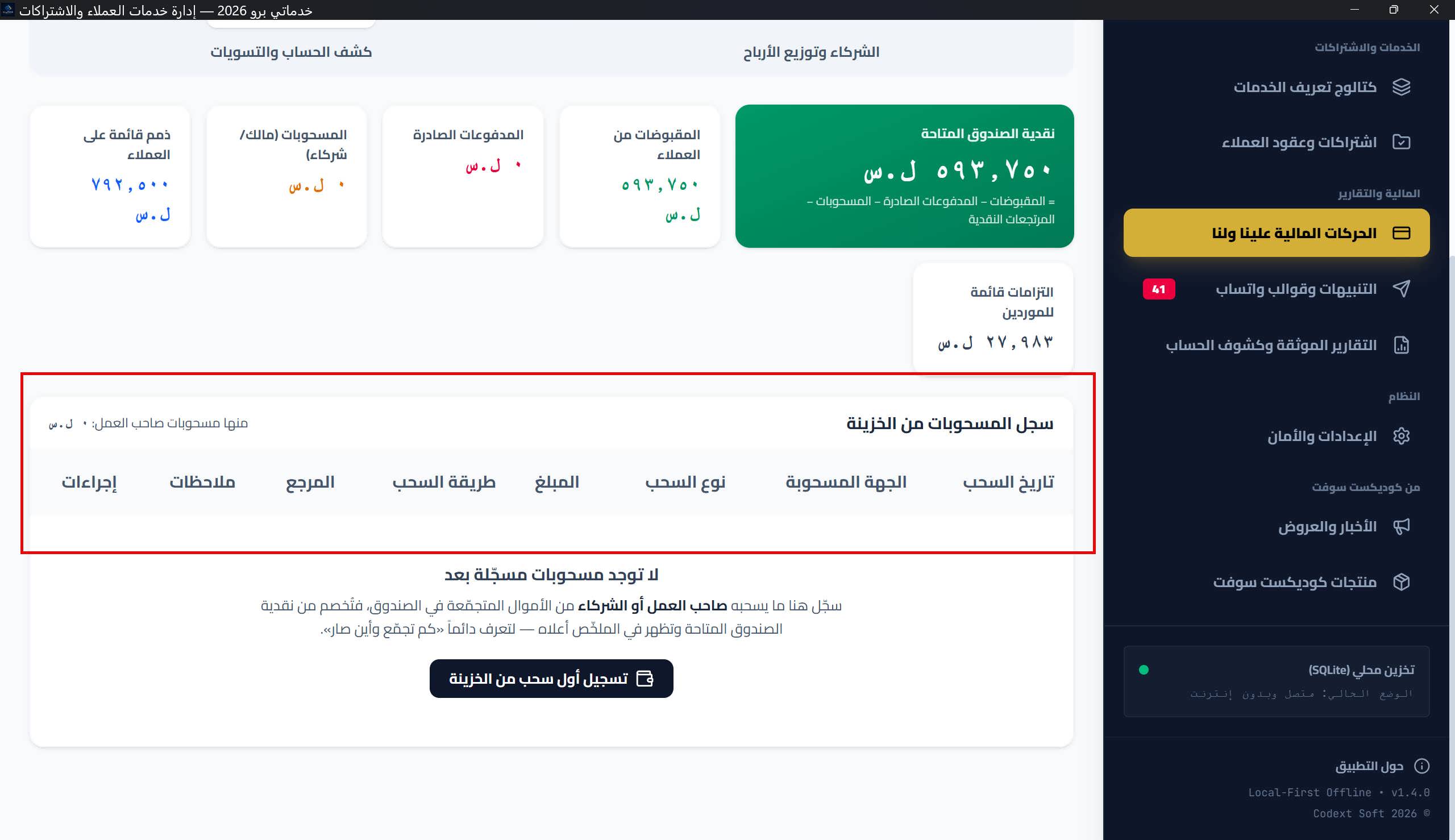

الصورة 06-12: نافذة «تسجيل سحب من الخزينة»: الجهة المسحوبة، قائمة نوع السحب (مسحوبات صاحب العمل/حصة أرباح شريك/سداد قرض)، المبلغ والعملة وسعر الصرف، طريقة السحب، المرجع، التاريخ، والملاحظات 📌 دليل الشرح على الصورة: سهم على قائمة «نوع السحب» بخياراتها الثلاثة، مربع أصفر على حقل المبلغ والعملة، مربع نص: «السحب يُنقص نقدية الصندوق فوراً»
ملاحظة محاسبية: مسحوبات صاحب العمل والشركاء ليست مصروفاً على الشركة بل سحباً من أموالها المتجمّعة؛ لذلك تُفصل هنا عن «المدفوعات الصادرة» (مصاريف وموردين) ولا تدخل في حساب الربح والخسارة.

تبويب المرتجعات (إرجاع للعملاء) — جديد 1.4.0

عند حدوث خطأ يقتضي إرجاع مالٍ أو قيمةٍ لعميل، يوفّر هذا التبويب مكاناً واضحاً منفصلاً عن المقبوضات. في أعلاه بطاقتا ملخص: «إجمالي الإرجاع النقدي (خرج من الصندوق)」 و«إجمالي الإشعارات الدائنة (بلا حركة نقد)». وتحته «سجل المرتجعات للعملاء» بأعمدة: تاريخ الإرجاع، العميل، نوع المرتجع، المبلغ (بالعملة والمكافئ)، طريقة الإرجاع، المرجع، السبب، ملاحظات، وإجراءات (تعديل/حذف).

تبويب «المرتجعات»: بطاقتا ملخص (إجمالي الإرجاع النقدي/إجمالي الإشعارات الدائنة) وجدول سجل المرتجعات للعملاء

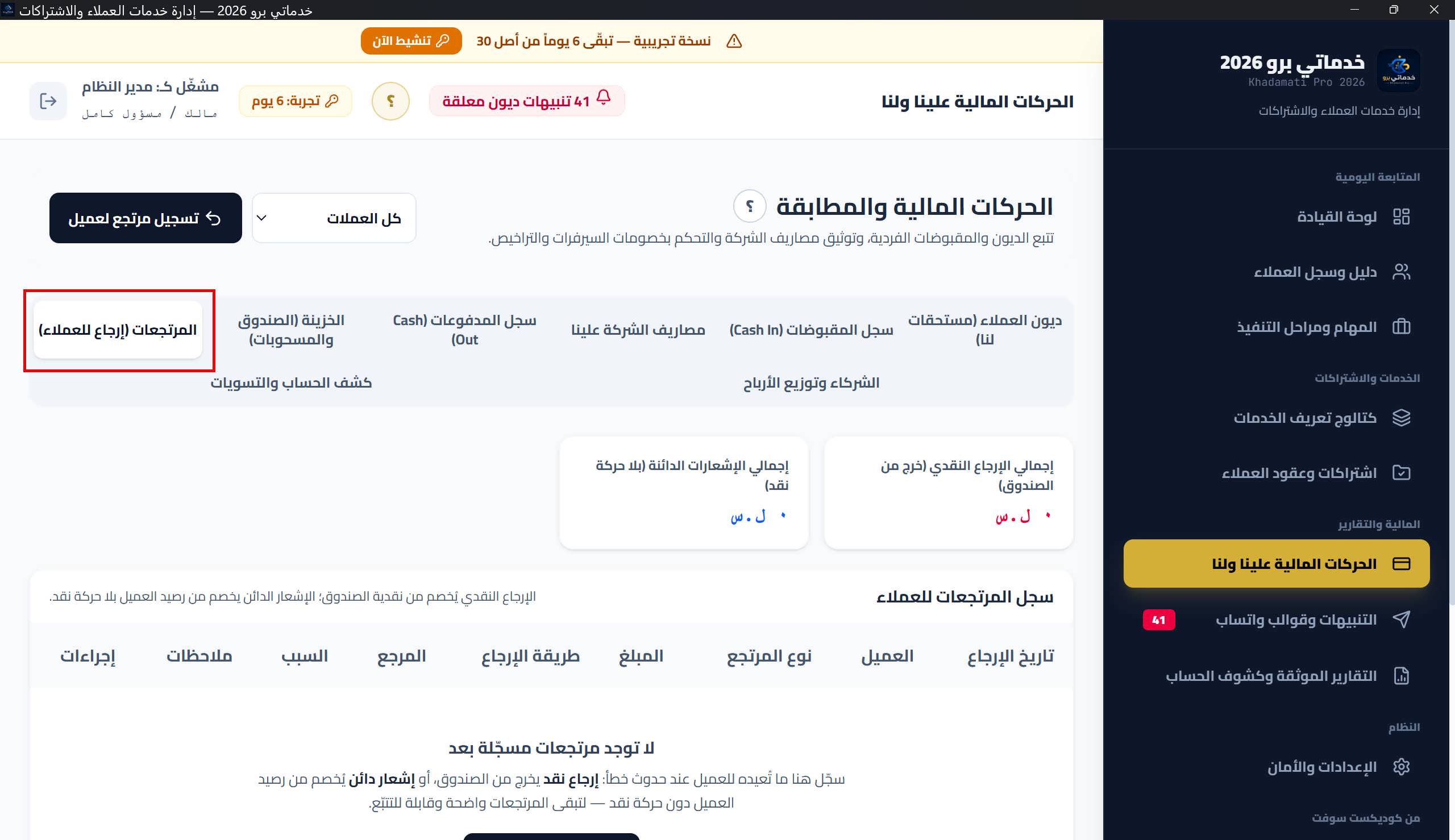

الصورة 06-13: تبويب «المرتجعات»: بطاقتا ملخص (إجمالي الإرجاع النقدي/إجمالي الإشعارات الدائنة) وجدول سجل المرتجعات للعملاء 📌 دليل الشرح على الصورة: مربع أصفر على كل بطاقة ملخص، سهم على زر «تسجيل مرتجع»، مربع نص على أعمدة الجدول

زر «تسجيل مرتجع» يفتح نافذة المرتجع بنوعين تختار بينهما: «إرجاع نقد للعميل» — مال يخرج فعلياً من الصندوق فيُنقص نقدية الصندوق المتاحة ويدخل في معادلتها، أو «إشعار دائن (خصم من رصيد العميل)» — يُخصم من رصيد/ذمم العميل بلا أي حركة نقد. ثم تُدخل العميل، المبلغ والعملة وسعر الصرف، طريقة الإرجاع (للإرجاع النقدي)، المرجع، السبب، التاريخ، والملاحظات. الحذف يعيد احتساب نقدية الصندوق آلياً إن كان المرتجع نقدياً.

نافذة «تسجيل مرتجع»: العميل، قائمة نوع المرتجع (إرجاع نقد للعميل/إشعار دائن)، المبلغ والعملة وسعر الصرف، طريقة الإرجاع، المرجع، السبب، التاريخ، والملاحظات

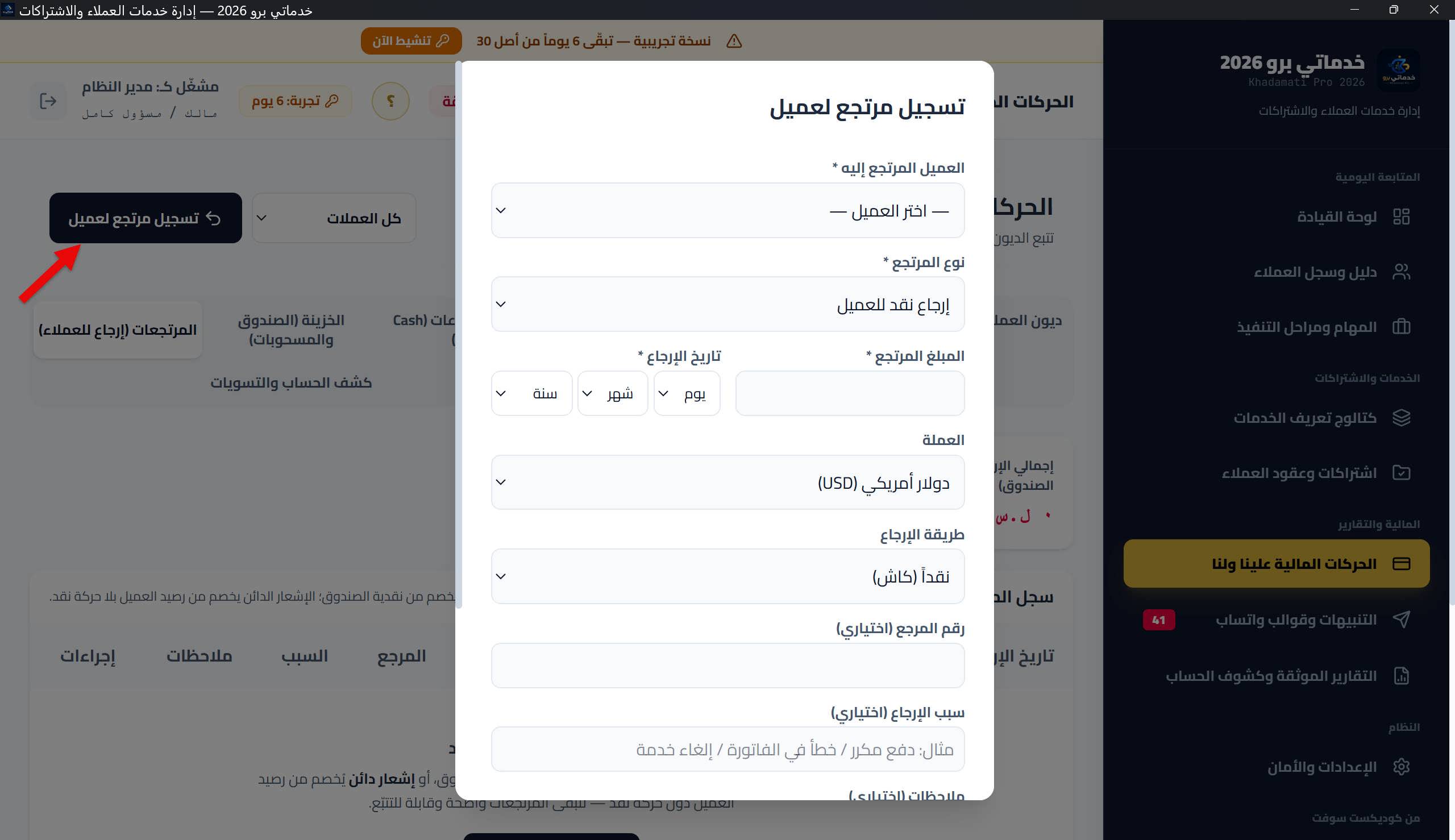

الصورة 06-14: نافذة «تسجيل مرتجع»: العميل، قائمة نوع المرتجع (إرجاع نقد للعميل/إشعار دائن)، المبلغ والعملة وسعر الصرف، طريقة الإرجاع، المرجع، السبب، التاريخ، والملاحظات 📌 دليل الشرح على الصورة: سهم على قائمة «نوع المرتجع»، مربع أصفر على الفرق: «الإرجاع النقدي يخرج من الصندوق؛ الإشعار الدائن يخصم من الرصيد بلا نقد»

تبويب الشركاء وتوزيع الأرباح — جديد 1.4.0

هذا التبويب يدير ملكية الشركاء وأرباحهم. في أعلاه — إن كان مجموع نِسَب حصص الشركاء النشطين لا يساوي ١٠٠٪ — يظهر تحذير كهرماني يوضح أن الجزء غير الموزَّع من صافي الربح يبقى «محتجزاً» ضمن أرباح العمل (وهذا مقصود ومرن). تحته بطاقات «تقرير حصص الشركاء»: بطاقة لكل شريك بنسبة حصته و«مستحق له (لم يُدفع نقداً)» و«مدفوع له نقداً» و«الإجمالي». ثم «جدول الشركاء ونِسَب الحصص»: اسم الشريك، نسبة الحصة، الحالة (نشط/متوقّف)، الهاتف، ملاحظات، وإجراءات (تعديل/حذف) — والنشطون فقط يُوزَّع عليهم الربح. وفي الأسفل «سجل توزيعات الأرباح» بأعمدة: الفترة، صافي الربح، الوضع (دفع فوري/استحقاق)، إجمالي الموزَّع، المحتجز، تفصيل الحصص لكل شريك، وزر التراجع.

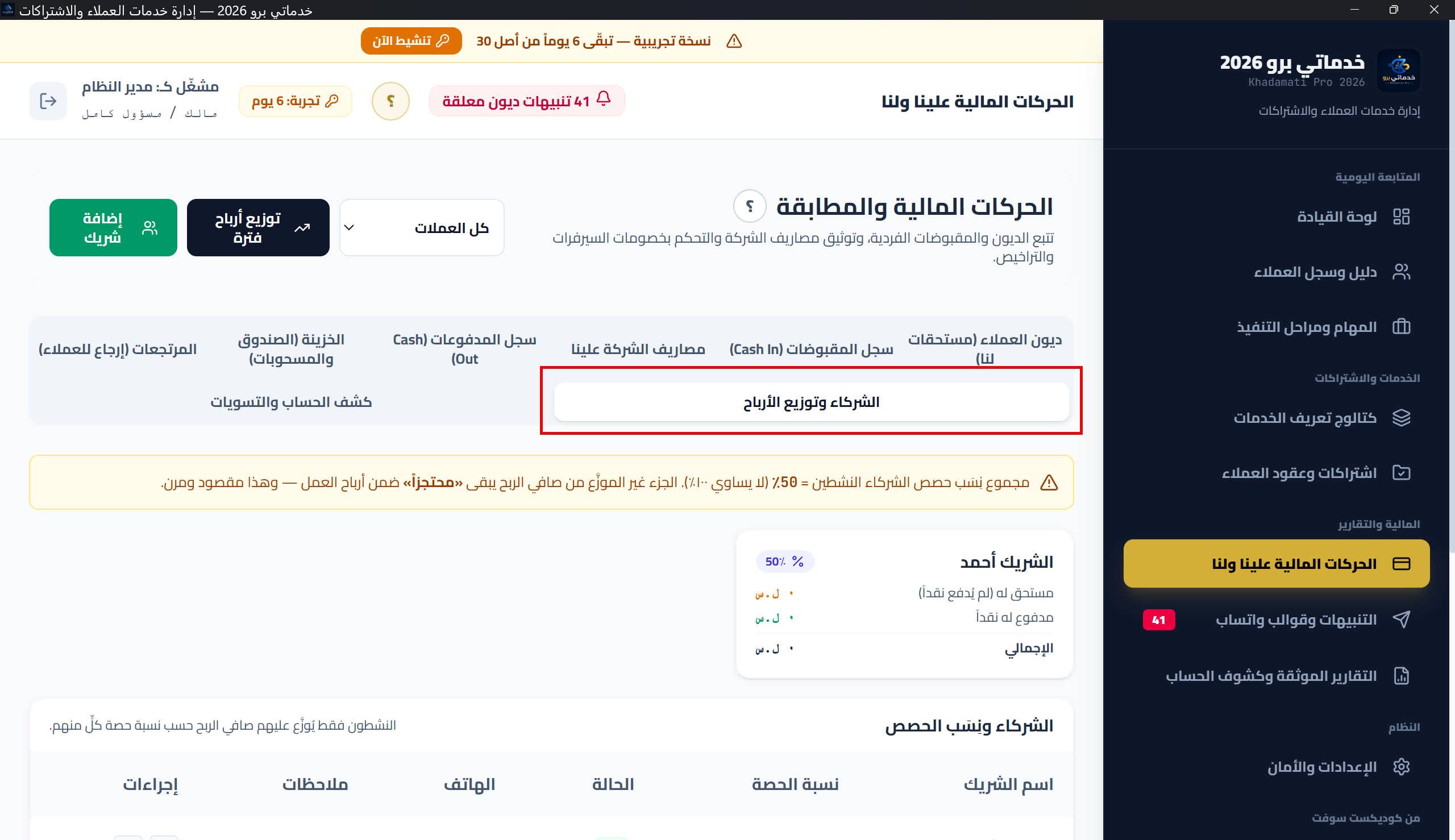

تبويب «الشركاء وتوزيع الأرباح»: التحذير الكهرماني لمجموع الحصص، بطاقات تقرير الحصص لكل شريك، جدول الشركاء، وسجل توزيعات الأرباح
الصورة 06-15: تبويب «الشركاء وتوزيع الأرباح»: التحذير الكهرماني لمجموع الحصص، بطاقات تقرير الحصص لكل شريك، جدول الشركاء، وسجل توزيعات الأرباح 📌 دليل الشرح على الصورة: مربع نص على تحذير «المجموع ≠ ١٠٠٪ يبقى محتجزاً»، سهم على زر «توزيع أرباح فترة»، مربع أصفر على عمودي الوضع (دفع فوري/استحقاق)

زر «إضافة شريك» (أو القلم للتحرير) يفتح نافذة: اسم الشريك، نسبة حصته من صافي الربح، حالته (نشط/متوقّف)، هاتفه، وملاحظات.

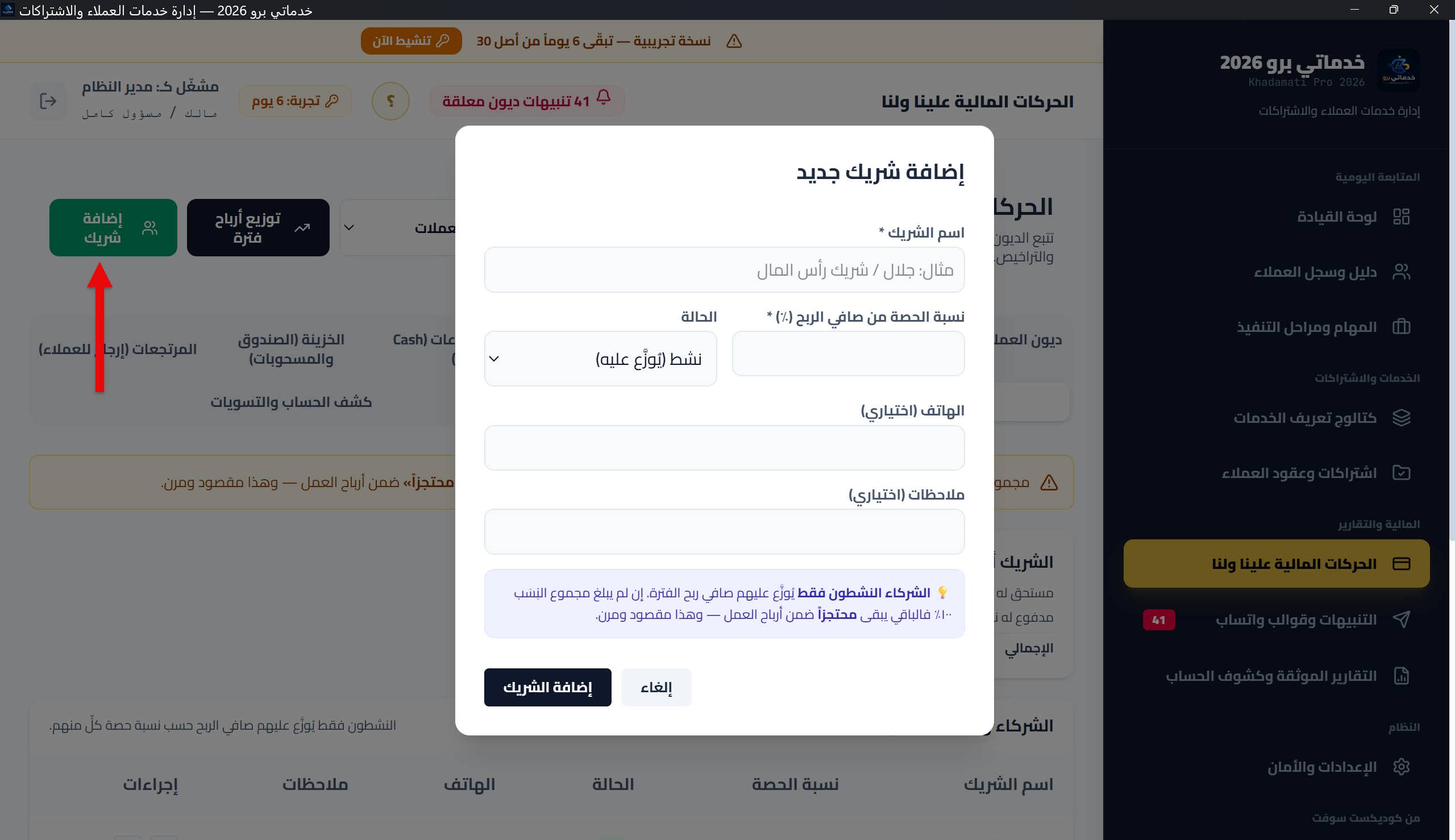

نافذة «إضافة / تحرير شريك»: الاسم، نسبة الحصة، الحالة (نشط/متوقّف)، الهاتف، والملاحظات
الصورة 06-16: نافذة «إضافة / تحرير شريك»: الاسم، نسبة الحصة، الحالة (نشط/متوقّف)، الهاتف، والملاحظات 📌 دليل الشرح على الصورة: مربع أصفر على حقل «نسبة الحصة»، سهم على قائمة الحالة

زر «توزيع أرباح فترة» يفتح نافذة التوزيع: بداية الفترة ونهايتها، ثم «وضع التوزيع» من خيارين: «استحقاق (إلى ذمة الشريك)» يثبّت حصة كل شريك في ذمة العمل بلا حركة نقد، أو «دفع فوري (نقداً من الصندوق)» يولّد مسحوبات نقدية من الصندوق باسم كل شريك (تظهر في تبويب الخزينة) مع تاريخ الدفع النقدي. وتعرض النافذة معاينة حيّة للاحتساب على أساس الاستحقاق: إيراد الفترة المستحق − مصاريف الفترة المستحقة = صافي الربح، ثم حصة كل شريك بنسبته، وإجمالي الموزَّع، والمحتجز ضمن أرباح العمل. إن كان صافي الربح صفراً أو خسارة تظهر رسالة تمنع تسجيل التوزيع على أساس الاستحقاق.

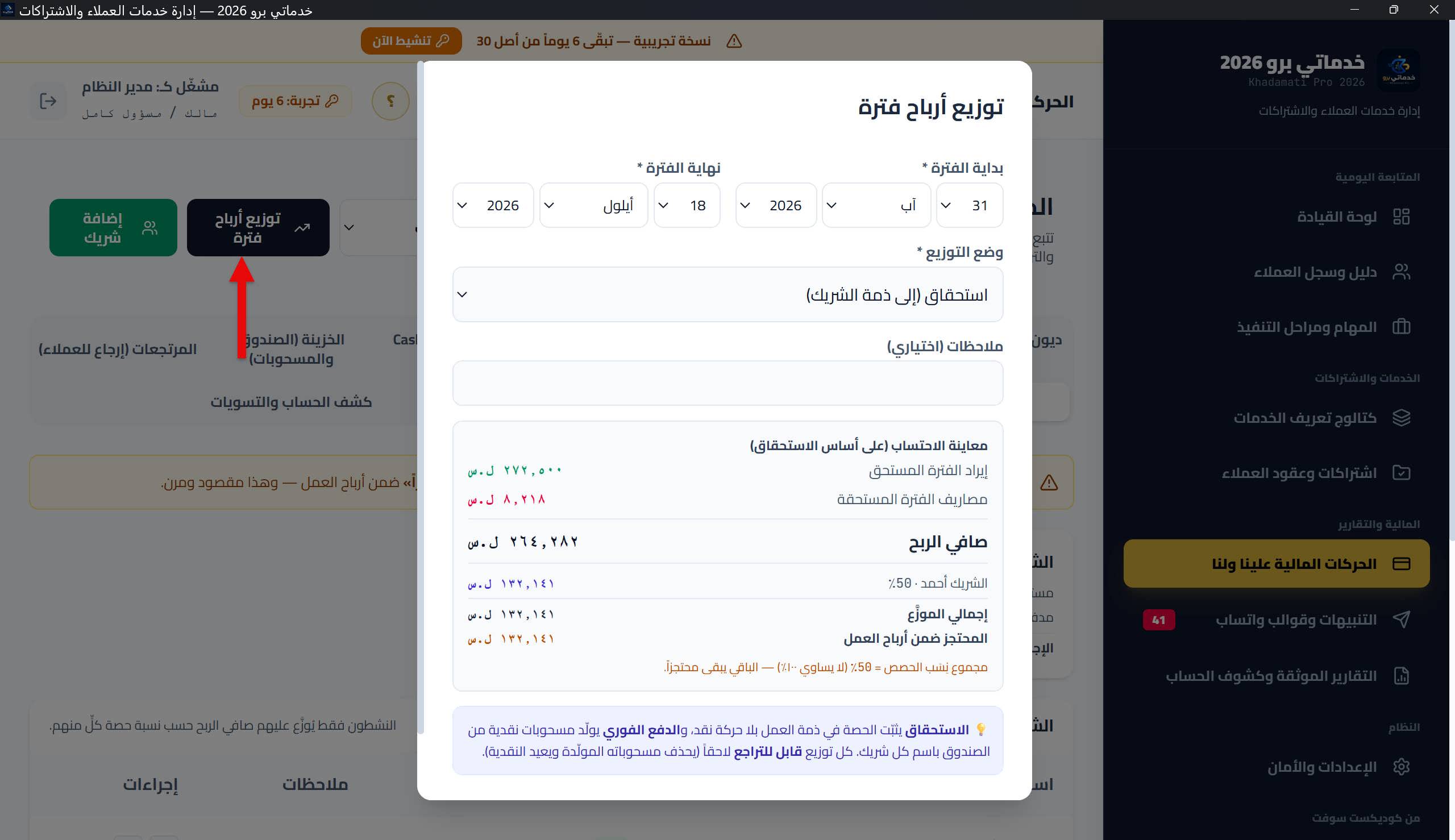

نافذة «توزيع أرباح فترة»: بداية/نهاية الفترة، قائمة وضع التوزيع (استحقاق/دفع فوري)، تاريخ الدفع النقدي، والمعاينة الحية (إيراد الفترة − مصاريفها = صافي الربح، الحصص، الموزَّع، المحتجز)
الصورة 06-17: نافذة «توزيع أرباح فترة»: بداية/نهاية الفترة، قائمة وضع التوزيع (استحقاق/دفع فوري)، تاريخ الدفع النقدي، والمعاينة الحية (إيراد الفترة − مصاريفها = صافي الربح، الحصص، الموزَّع، المحتجز) 📌 دليل الشرح على الصورة: سهم على قائمة «وضع التوزيع»، مربع أصفر على كتلة المعاينة الحية، مربع نص على «صافي الربح على أساس الاستحقاق»

كل توزيع قابل للتراجع: زر التراجع (السهم الدائري) على أي توزيع في السجل يفتح تأكيداً، وعند الموافقة يحذف النظام مسحوبات الأرباح النقدية التي ولّدها ذلك التوزيع ويعيد النقدية إلى الصندوق، ويزيل حصص الاستحقاق المرتبطة — فيعود كل شيء إلى ما كان عليه قبل التوزيع.

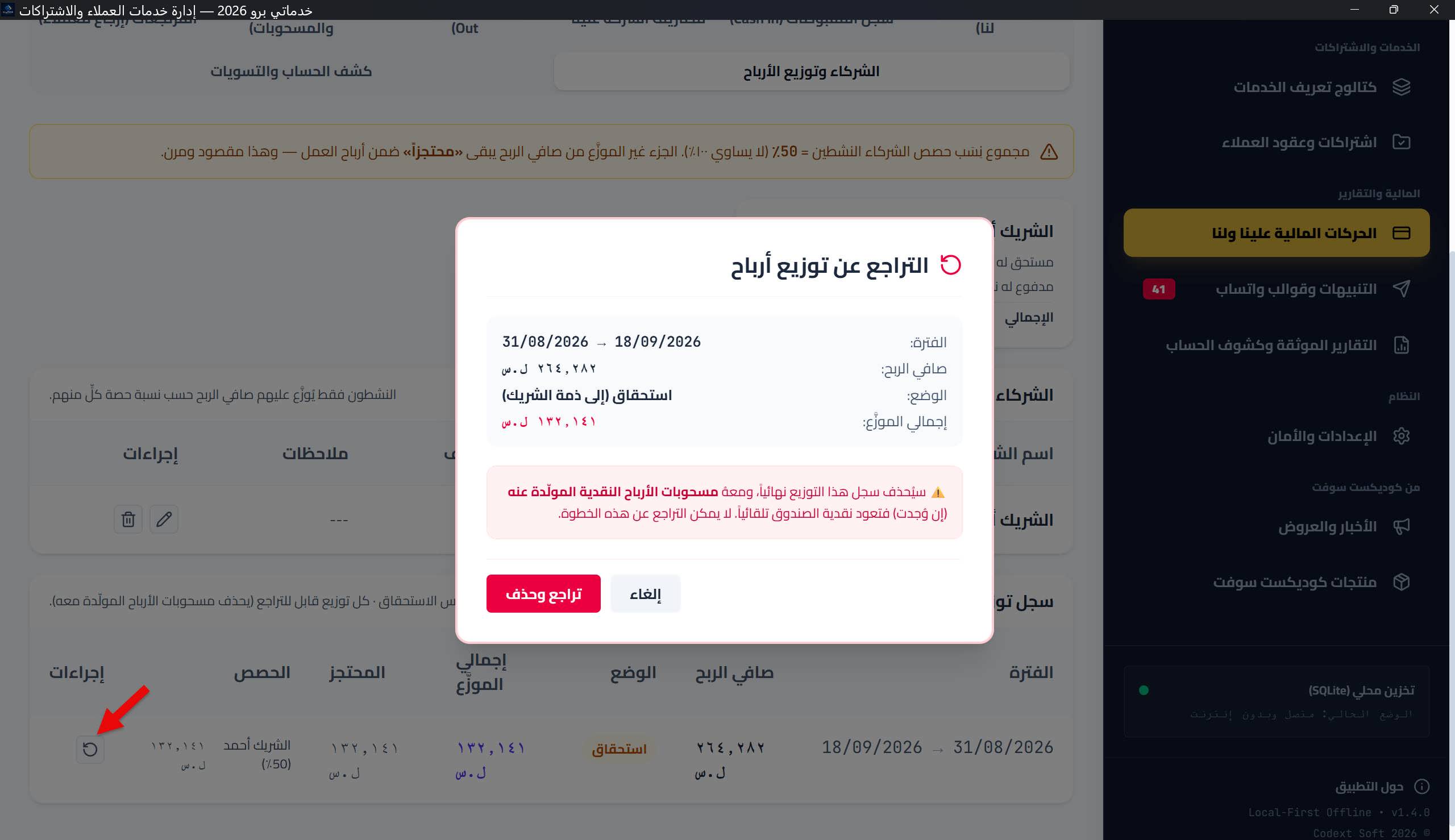

نافذة تأكيد التراجع عن توزيع أرباح: ملخص الفترة وصافي الربح والتحذير أن مسحوبات الأرباح المولّدة ستُحذف وتعود النقدية
الصورة 06-18: نافذة تأكيد التراجع عن توزيع أرباح: ملخص الفترة وصافي الربح والتحذير أن مسحوبات الأرباح المولّدة ستُحذف وتعود النقدية 📌 دليل الشرح على الصورة: سهم على زر التراجع (السهم الدائري) في سجل التوزيعات، مربع أحمر على التحذير، سهم على «تأكيد التراجع»
أساس الاحتساب (قرار معتمد): صافي ربح الفترة يُحتسب على أساس الاستحقاق لا النقد — أي الإيراد الذي استُحق في الفترة (المستحقات/الفواتير الصادرة غير الملغاة) ناقص المصاريف التي استُحقت فيها، بصرف النظر عن توقيت القبض أو الدفع الفعلي.

تبويب كشف الحساب والتسويات — جديد 1.4.0

هذا التبويب هو دفتر الأستاذ الزمني لكل عميل في شاشة واحدة. في أعلاه قائمة «اختر العميل لعرض كشف حسابه» (تعرض الاسم واسم الشركة وكود العميل). بعد اختيار العميل يظهر شريط إجراءاته: اسم العميل وكوده، وثلاثة أزرار — «الرصيد الافتتاحي»، «طباعة A4»، و«تسوية / تصفير». وتحته ثلاث بطاقات ملخص: «الرصيد الافتتاحي» (مع تاريخه)، «إجمالي المدين (ما استحق علينا)» مع عدد الحركات، و«الرصيد الصافي الحالي» الملوّن حسب الاتجاه: موجب = للعميل علينا دين (أحمر)، سالب = لنا على العميل دائن/سلفة (أزرق)، صفر = الحساب مُصفَّر (أخضر).

تبويب «كشف الحساب والتسويات»: قائمة اختيار العميل، شريط الأزرار الثلاثة (الرصيد الافتتاحي/طباعة A4/تسوية)، بطاقات الملخص الثلاث، جدول الكشف الزمني بالمدين والدائن والرصيد الجاري، وسجل التسويات

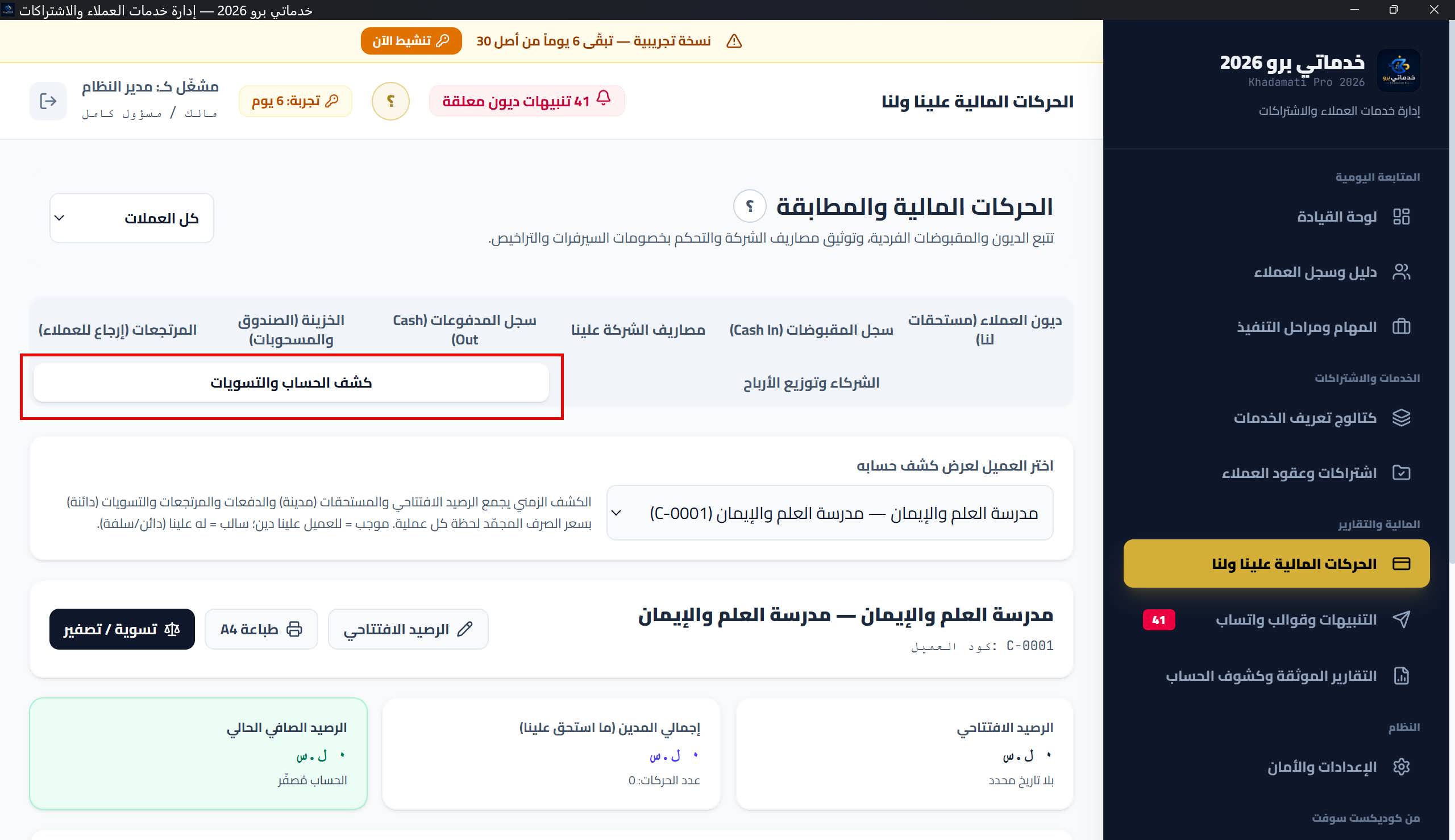

الصورة 06-19: تبويب «كشف الحساب والتسويات»: قائمة اختيار العميل، شريط الأزرار الثلاثة (الرصيد الافتتاحي/طباعة A4/تسوية)، بطاقات الملخص الثلاث، جدول الكشف الزمني بالمدين والدائن والرصيد الجاري، وسجل التسويات 📌 دليل الشرح على الصورة: أرقام 1-3 على بطاقات الملخص، مربع نص على «موجب = للعميل علينا؛ سالب = لنا عليه»، سهم على أعمدة الجدول الزمني

«كشف الحساب الزمني» جدول يجمع كل حركات العميل مرتبة تاريخياً: التاريخ، البيان، النوع (رصيد افتتاحي/مستحق-فاتورة/دفعة مقبوضة/مرتجع/تسوية-تصفير)، مدين، دائن، والرصيد الجاري المتراكِم — وصف إجمالي أخير. المستحقات تُسجَّل مدينة (تزيد ما على العميل)، والدفعات والمرتجعات والتسويات تُسجَّل دائنة (تُنقصه). كل المبالغ بالمكافئ السوري المجمّد لحظة كل عملية، والرصيد الجاري موجب يعني «للعميل علينا» وسالب يعني «لنا على العميل». تحته «سجل التسويات والإعفاءات على هذا الحساب» بأعمدة: التاريخ، النوع (تسوية/تصفير أو إعفاء/خصم)، السبب، المبلغ، المرجع، وزر عكس التسوية.

زر «الرصيد الافتتاحي» يفتح نافذة تُدخل فيها رصيد العميل عند بدء استخدامك النظام (أو عند بداية سنة مالية): مبلغ بإشارة (موجب = للعميل علينا، سالب = له علينا/سلفة)، تاريخ الرصيد الافتتاحي، وملاحظة. يُدمج هذا الرصيد حسابياً في أول كشف الحساب ولا يُعدّ حركة أستاذ.

نافذة «الرصيد الافتتاحي»: حقل المبلغ بإشارة (موجب مدين/سالب دائن)، التاريخ، والملاحظة
الصورة 06-20: نافذة «الرصيد الافتتاحي»: حقل المبلغ بإشارة (موجب مدين/سالب دائن)، التاريخ، والملاحظة 📌 دليل الشرح على الصورة: مربع أصفر على حقل المبلغ وشرح الإشارة، مربع نص: «يُدمج حسابياً في أول الكشف ولا يُعدّ حركة أستاذ»

زر «تسوية / تصفير» يفتح نافذة تُظهر أولاً بطاقة بالرصيد الصافي الحالي للعميل، ثم تُدخل المبلغ (يُقترح تلقائياً بقيمة الرصيد إن كان موجباً لتصفيره)، ونوع التسوية من خيارين: «تسوية / تصفير رصيد» أو «إعفاء / خصم من الرصيد»، ثم التاريخ، والمرجع، والسبب، والملاحظات. تُسجَّل التسوية حركة دائنة تُنقص رصيد العميل، وتظهر في سجل التسويات — وعكسها (بزر السهم الدائري) يعيد رصيد العميل إلى ما كان عليه.

نافذة «تسوية / تصفير الرصيد»: بطاقة الرصيد الصافي الحالي، المبلغ (المقترح تلقائياً)، قائمة النوع (تسوية-تصفير/إعفاء-خصم)، التاريخ، المرجع، السبب، والملاحظات

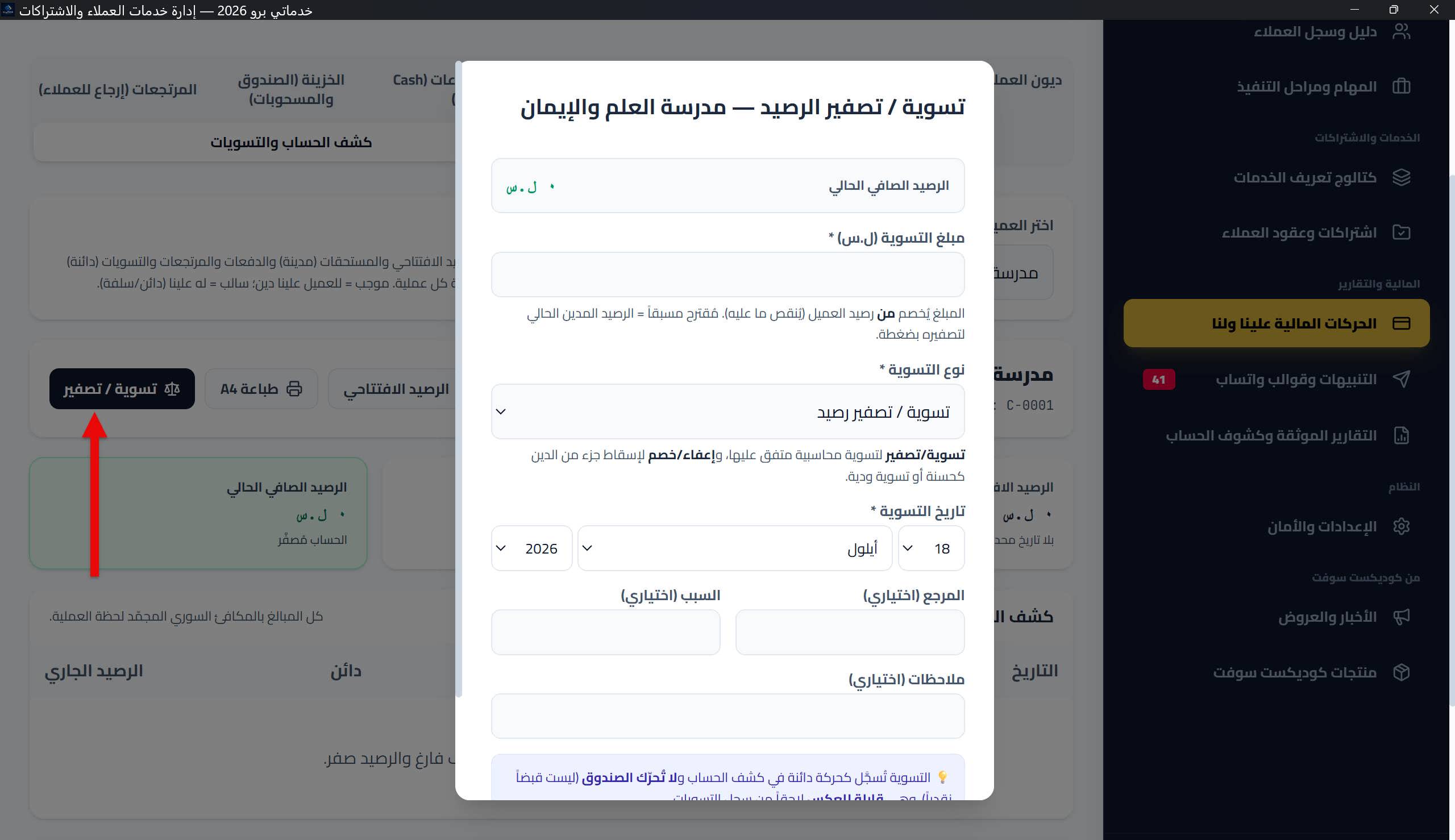

الصورة 06-21: نافذة «تسوية / تصفير الرصيد»: بطاقة الرصيد الصافي الحالي، المبلغ (المقترح تلقائياً)، قائمة النوع (تسوية-تصفير/إعفاء-خصم)، التاريخ، المرجع، السبب، والملاحظات 📌 دليل الشرح على الصورة: مربع أصفر على بطاقة الرصيد الصافي، سهم على قائمة «نوع التسوية»، مربع نص: «التسوية دائنة تُنقص الرصيد وعكسها يعيده»

زر «طباعة A4» يفتح معاينة طباعة رسمية لـ«كشف حساب العميل»: ترويسة موحدة باسم جهتك وعنوانها وهاتفها من الإعدادات مع شارة «رسمي» ورقم المستند وتاريخ الاستخراج، وبيانات العميل، ثم الجدول الزمني الكامل بالحركات (المدين/الدائن/الرصيد الجاري) والرصيد الصافي في الأسفل — وتنتهي الورقة بخانتَي توقيع المحاسب والإدارة. زر «طباعة المستند» يطبع المعاينة وحدها دون أي أدوات تحكم.

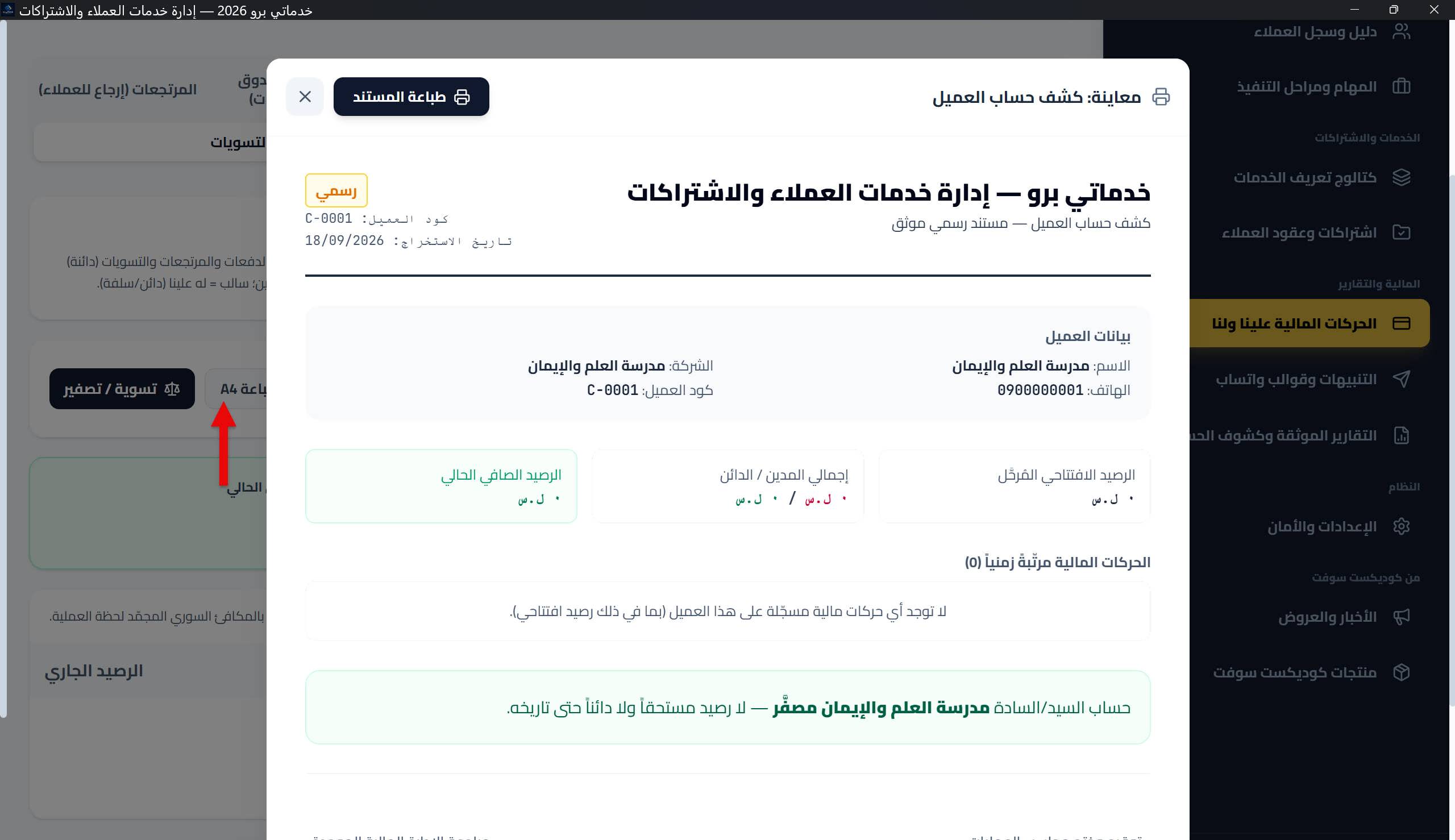

معاينة طباعة «كشف حساب العميل» على A4: الترويسة الموحدة وشارة «رسمي»، بيانات العميل، الجدول الزمني (المدين/الدائن/الرصيد الجاري)، الرصيد الصافي، وخانتا التوقيع
الصورة 06-22: معاينة طباعة «كشف حساب العميل» على A4: الترويسة الموحدة وشارة «رسمي»، بيانات العميل، الجدول الزمني (المدين/الدائن/الرصيد الجاري)، الرصيد الصافي، وخانتا التوقيع 📌 دليل الشرح على الصورة: سهم على زر «طباعة A4» في شريط كشف الحساب، مربع أصفر على شارة «رسمي»، سهم على «طباعة المستند»
